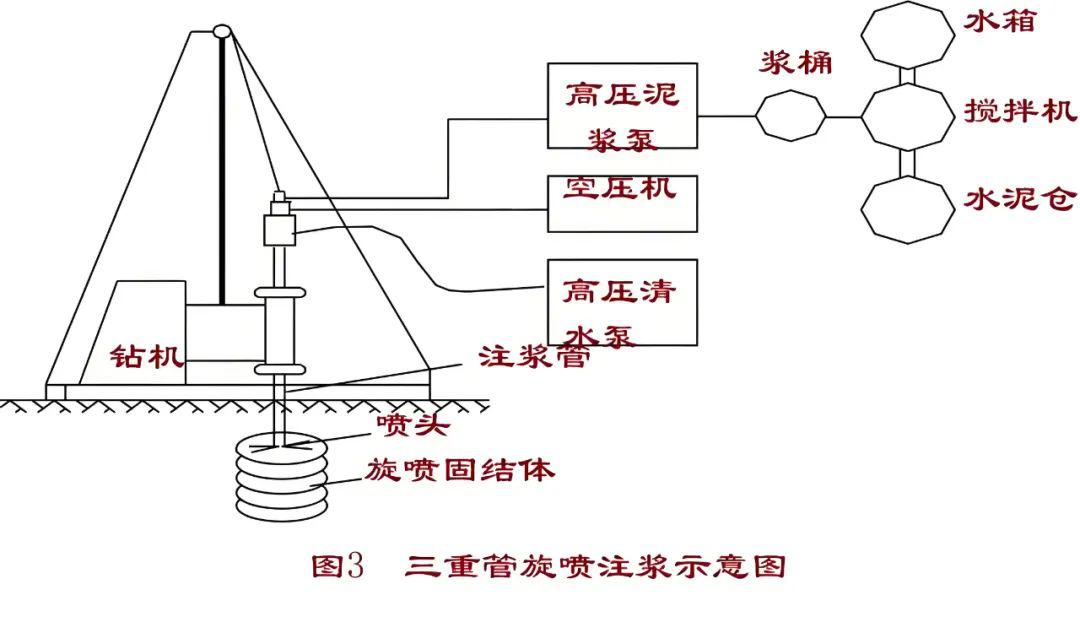

高压旋喷桩是高压喷射注浆法的核心工艺,通过20~40MPa 高压射流切割土体,与水泥浆混合凝固形成柱状固结体,广泛用于地基加固(处理淤泥、粘性土、粉土等软土地基)和防渗帷幕(如基坑止水、堤坝防渗)工程,能******提升地基承载力、阻断地下水渗透,是市政、建筑、水利工程中常用的地基处理技术。
-

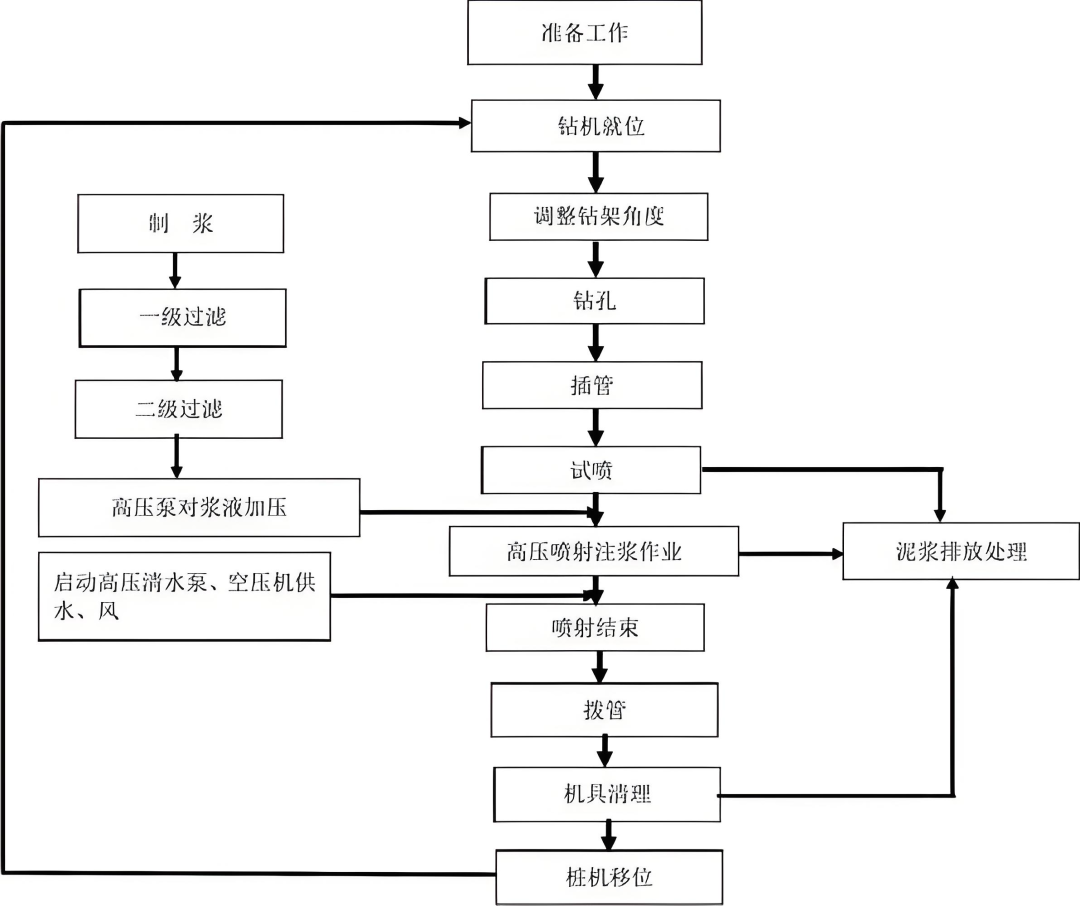

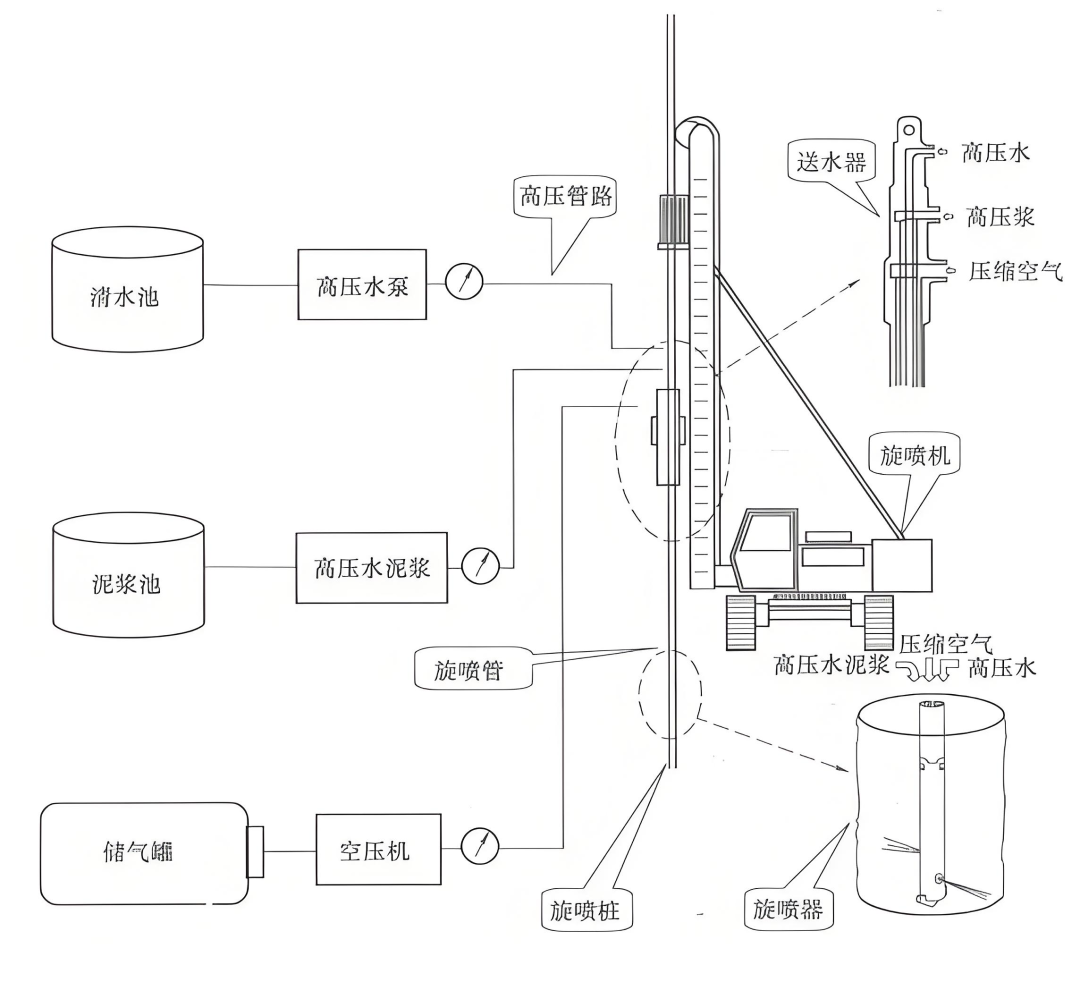

成孔:用工程钻机钻设导孔,将带特殊喷嘴的注浆管插入设计深度;
-
高压喷射:以 20~40MPa 压力喷射水泥浆(或水),高速射流冲击切削土体,使土颗粒剥落并与浆液混合;
-
固结成型:注浆管边旋转(10~20r/min)边提升(10~25cm/min),混合浆液逐渐凝固,形成圆柱状固结体,实现地基加固或防渗。
-
控制点布设:用全站仪设≥3 个控制点,埋混凝土标石,平面偏差≤10mm、高程偏差≤5mm;
-
桩位标记:按设计图纸用钢尺放样,竹签(长 30cm)标记,桩位偏差≤50mm;
-
复核要求:放样后需监理工程师复核,确认无误方可施工。
-

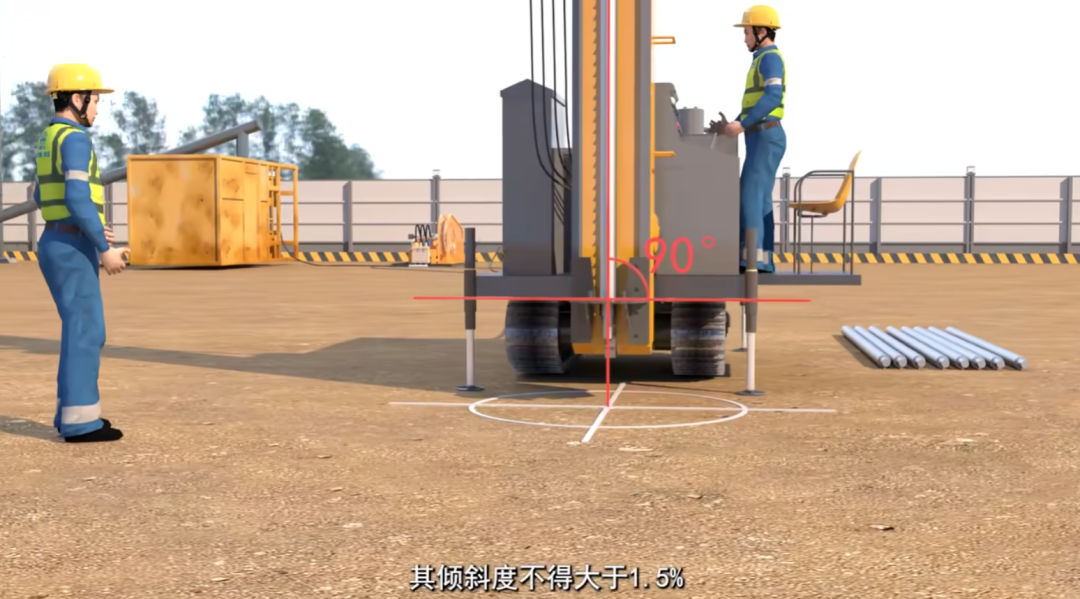

水平调整:钻机***位后用水平仪校准,机架水平偏差≤2mm/m;
-
对位精度:钻杆中心与桩位竹签重合,偏差≤10mm;
-
垂直度控制:用垂直度检测仪校正,误差≤0.3%(每 10m 钻杆倾斜≤3cm),必要时设揽风绳固定;
-
设备调试:检查空压机、泥浆泵压力仪表(误差≤1%),钻杆标注深度刻度(每 50cm 一道),确保孔底标高偏差≤50mm。
-
试喷检查:钻孔前地面试喷(单管法 10MPa,持续 30s),确保喷嘴通畅;
-
钻头选择:粘性土用合金钻头,砂层用螺旋钻头,钻孔深度偏差≤50mm;
-
孔壁防护:孔口设护筒(直径≥150mm,长 1.0~1.5m),泥浆护壁(比重 1.1~1.2),防止塌孔、缩径。
-
岩芯管拔出:缓慢提升,避免扰动孔壁;
-
注浆管插入:边插管边射水(水压≤1MPa),防止泥沙堵喷嘴;
-
特殊地层处理:砂卵石地层插管时,注入少量水泥浆(水灰比 1.5)增强孔壁稳定性。
-

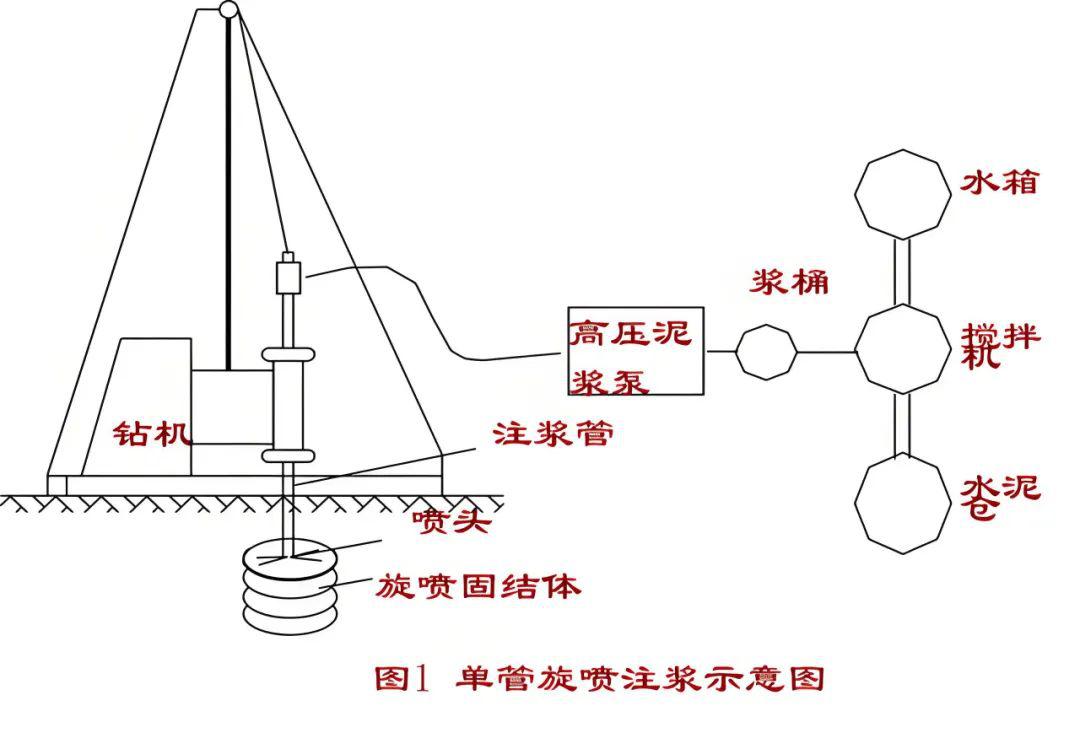

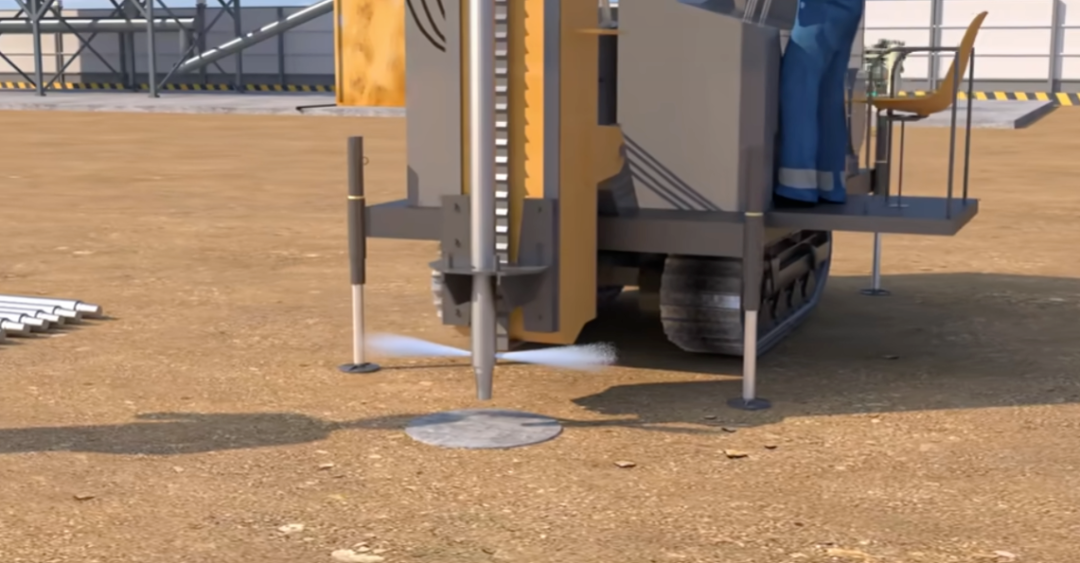

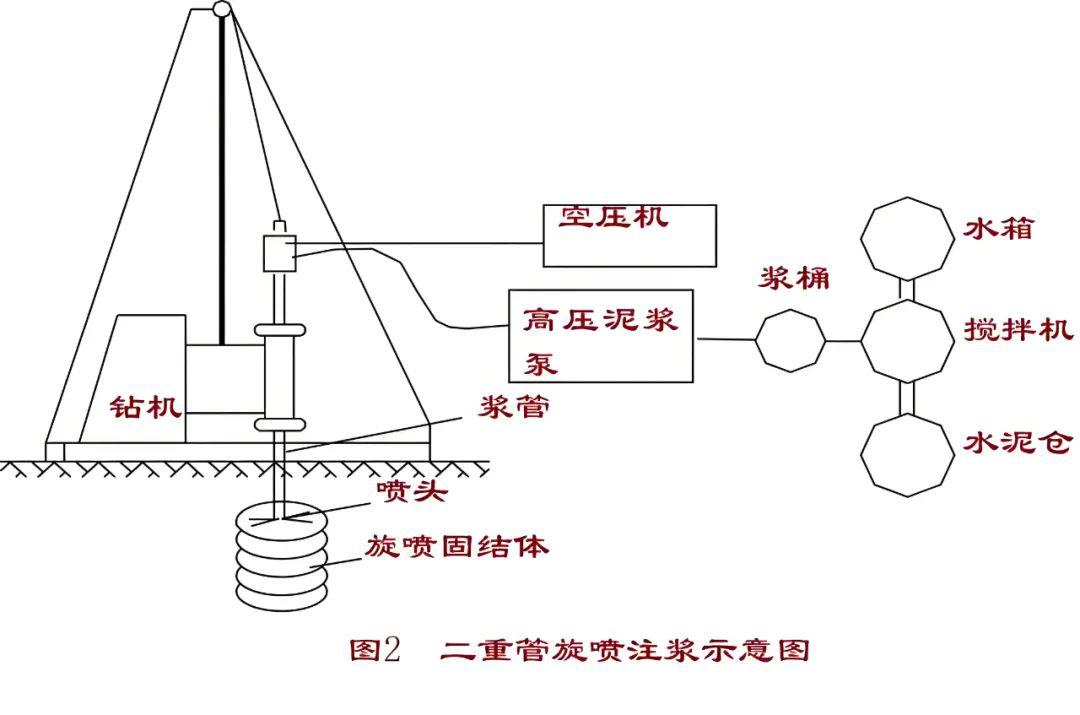

压力启动:注浆管到位后,升压至设计值(如单管法 20~30MPa),稳压 30s 再旋转提升;
-
关键参数:旋转速度 10~20r/min,提升速度 10~25cm/min(粘性土取小值,砂层取大值);
-

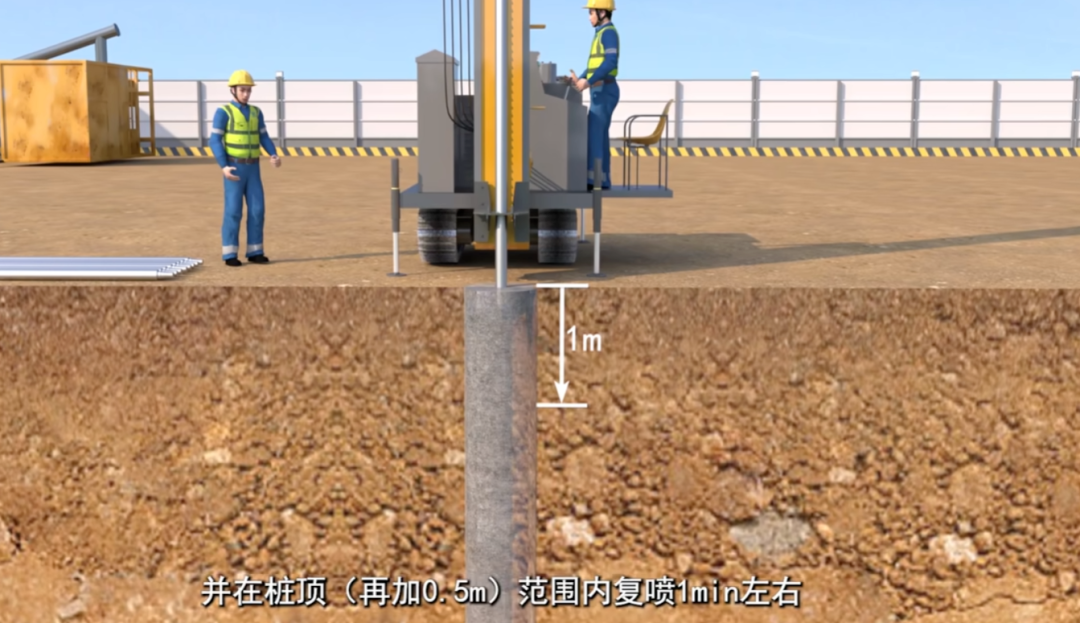

桩底加强:设计深度处原地旋转 10s,孔口冒浆(比重 1.2~1.3)正常后提升;底部 1.0m 范围提升速度 5~10cm/min、喷浆量提高 20%;
-
中断处理:施工中断≤30min,超 30min 需复喷搭接≥1.0m。
-
停喷要求:旋喷至设计桩顶(需超喷 0.3~1.0m),先关泥浆泵,再停旋转 / 提升,缓慢拔注浆管;
-
设备清洗:清水高压冲洗注浆泵、管道 3~5min,防止浆液凝固堵塞;
-
移位原则:相邻桩施工间隔≥24h,间距≤1.5m 时采用跳打施工(避免窜浆)。
每根桩施工后需填写记录表,包含:
-
基础信息:桩号、施工日期、天气;
-
桩体参数:孔口标高、桩底标高、实际桩长;
-
旋喷参数:压力、旋转速度、提升速度、注浆量;
-
异常处理:地层描述、冒浆情况、设备故障及处理措施。
-
高压设备防护:管路定期做耐压试验(1.5 倍工作压力),接头设防护罩,操作人员戴防护眼镜;
-
用电安全:设备接地电阻≤4Ω,电缆架空敷设(高度≥2.5m),避免碾压破损;
-
环保要求:设三级沉淀池(总容积≥50m³),废浆沉淀后废水回用,干渣运至指定地点处置。
-
试桩要求:每施工场地需试桩 3~5 根,确定喷射压力、提升速度等***优参数后,再大面积施工;
-
浆液控制:水泥宜用 42.5 级普通硅酸盐水泥,浆液需现拌现用,存放时间≤2.5h;
-
规范依据:施工需符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)及设计要求。
-
问:高压旋喷桩试桩数量要求?
答:每施工场地试桩 3~5 根,通过试桩优化工艺参数(如压力、提升速度)。
-
问:高压旋喷桩相邻桩施工间隔多久?
答:间隔≥24h,间距≤1.5m 时需跳打,防止窜浆影响成桩质量。
-
问:高压旋喷桩成桩后多久检测?
答:成桩 28d 后进行强度、完整性、防渗性能检测,确保符合设计标准。
